Un projet photovoltaïque ne se juge pas seulement à sa production, mais à sa conformité, à sa sécurité et à sa capacité à être raccordé sans blocage. Le guide UTE C15-712-1 reste la base technique pour les installations basse tension sans stockage raccordées au réseau public, et il aide à comprendre ce que doivent vérifier les installateurs, les contrôleurs et les propriétaires. En 2026, il faut en plus lire ce cadre à la lumière des mises à jour du NF C15-100 et des exigences de raccordement.
Les points à retenir avant de faire contrôler une installation photovoltaïque
- Le guide photovoltaïque sans stockage s’applique aux installations basse tension raccordées au réseau public, sans batterie.
- Le contrôle porte autant sur la sécurité électrique que sur le dossier administratif et le raccordement.
- Depuis 2025, la série NF C15-100 2024 pèse davantage dans les vérifications de conformité des installations de production concernées.
- Les points sensibles sont presque toujours les mêmes: terre, protection de découplage, câblage DC, repérage et certificats des équipements.
- Dès qu’une batterie entre dans le projet, on change de référentiel et il faut basculer vers d’autres exigences.
Ce que couvre vraiment la norme photovoltaïque sans stockage
Je préfère être très clair sur ce point: ce document ne s’applique pas à toutes les configurations solaires. Il vise les installations photovoltaïques basse tension, raccordées au réseau public, sans dispositif de stockage. Autrement dit, il encadre la conception et la mise en œuvre des systèmes qui injectent tout ou partie de leur production dans le réseau, mais qui ne reposent pas sur une batterie pour stocker l’énergie.
Sa force, c’est sa précision pratique. Il ne se contente pas d’un principe général de sécurité; il donne une logique de montage, de mise à la terre, de protection et de repérage. En 2026, c’est encore ce type de lecture qui évite les installations fonctionnelles mais fragiles, mal documentées ou difficiles à faire valider.
Le point à retenir, c’est qu’un projet photovoltaïque ne se juge pas seulement à la puissance des modules. Il se juge à l’ensemble chaîne DC, onduleur, protection de découplage, liaison à la terre, côté AC et cohérence du dossier technique. C’est ce cadre que je remets en ordre dans la suite.
Le cadre réglementaire à jour en 2026

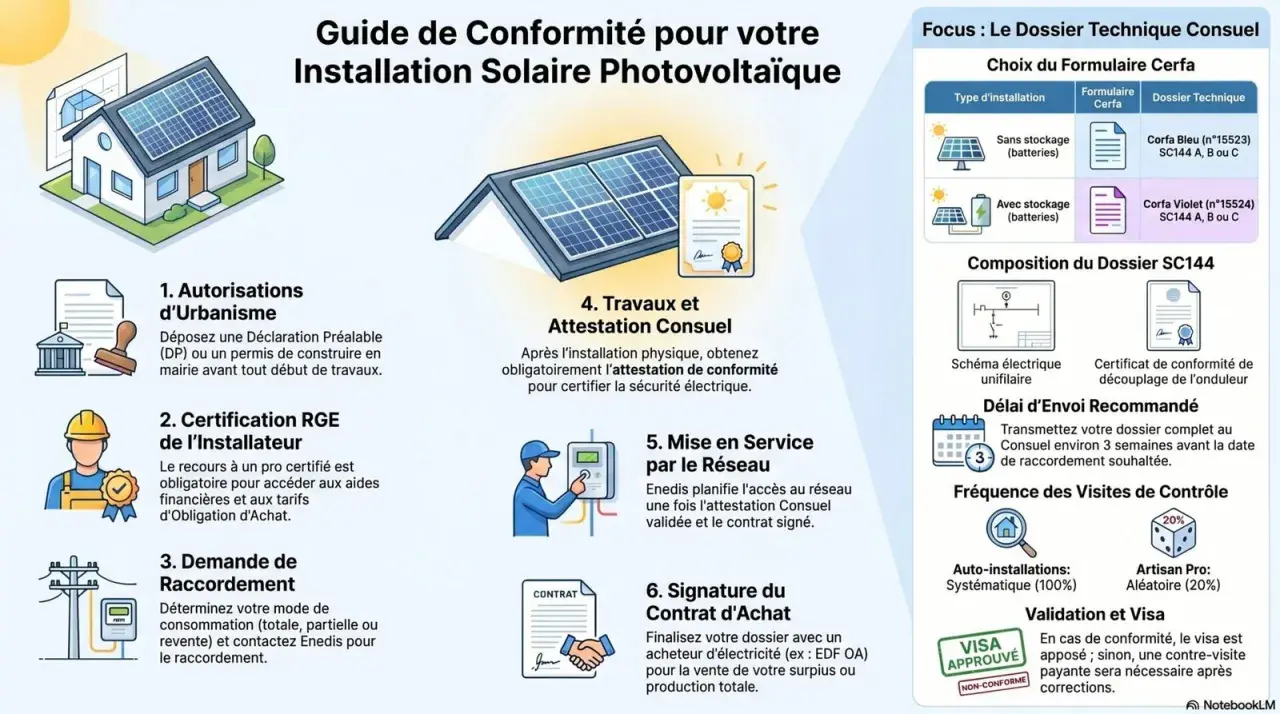

Pour un projet bien préparé, il faut distinguer trois niveaux qui se superposent. D’abord, la règle technique générale de l’installation électrique basse tension. Ensuite, le guide spécifique au photovoltaïque sans stockage. Enfin, les procédures de raccordement et de mise en service, avec l’attestation de conformité visée par Consuel avant la première mise sous tension.
| Référence | Rôle concret | Ce que cela change pour vous |
|---|---|---|
| Norme générale basse tension | Cadre électrique de base de l’installation | Elle fixe les exigences générales de sécurité, de protection et de vérification |
| Guide photovoltaïque sans stockage | Règles propres au générateur solaire raccordé au réseau | Il précise le dimensionnement, les protections et la mise en œuvre du champ PV et de l’onduleur |
| Procédure de raccordement | Dossier et mise en service côté réseau | Elle conditionne l’injection, l’autoconsommation avec surplus ou la mise sous tension |
| Attestation de conformité | Validation avant première mise en service | Elle sécurise le passage du dossier technique au raccordement effectif |
La mise à jour la plus importante, à mes yeux, est le fait qu’en 2026 on ne peut plus raisonner avec un seul référentiel figé. La nouvelle série NF C15-100, entrée en vigueur pour de nombreux cas au 1er septembre 2025, influence désormais la lecture des dossiers de production concernés. En pratique, cela veut dire qu’un ancien réflexe de chantier ne suffit plus: il faut vérifier la version applicable au projet et à sa date de réalisation.
La frontière des 36 kVA reste structurante: au-delà, on change souvent d’échelle de dossier, de protection et de validation. Pour les projets plus petits, la simplicité apparente ne doit pas masquer les exigences de contrôle. Pour les projets plus puissants, la rigueur documentaire devient vite décisive.
Autre point souvent mal compris: dès qu’une batterie est ajoutée, on ne reste plus dans le même univers normatif. Le système change de logique et il faut passer à des exigences spécifiques au stockage. C’est souvent là que des projets semblent simples sur le papier mais deviennent plus stricts au contrôle.
Cette hiérarchie des textes est la clé d’un dossier propre, et elle prépare directement le travail de diagnostic technique.
Ce que doit vérifier un diagnostic de conformité
J’emploie ici “diagnostic” au sens de contrôle de conformité technique. Le but n’est pas de refaire le projet à zéro, mais de repérer tout ce qui peut bloquer la réception, la mise en service ou l’exploitation normale de l’installation.
Les vérifications sérieuses portent sur quelques blocs très concrets.
| Point contrôlé | Ce qu’il faut regarder | Pourquoi c’est sensible |
|---|---|---|
| Champ PV | Conformité des modules, câblage, connectique et tension maximale | Un mauvais appairage ou un sous-dimensionnement peut créer une panne ou un risque thermique |
| Partie DC | Sectionnement, protections, polarité, repérage | La partie courant continu est celle où les erreurs sont les plus difficiles à corriger après coup |
| Onduleur | Certificat de conformité et présence de la protection de découplage | Sans découplage correct, le raccordement réseau est souvent bloqué |
| Partie AC | Protection différentielle, disjoncteurs, coordination avec le tableau existant | Le système doit rester cohérent avec l’installation domestique ou tertiaire existante |
| Mise à la terre | Liaisons équipotentielles, masses, schéma de liaison à la terre | Une terre mal pensée dégrade à la fois la sécurité et la lisibilité du diagnostic |
| Repérage | Étiquetage des circuits, schémas, signalisation des sources de production | Un installateur de maintenance doit comprendre l’installation sans improviser |
Le diagnostic n’est donc pas qu’une vérification visuelle. C’est une lecture croisée des matériels, des schémas et des limites d’emploi du système. Et c’est précisément ce qui explique pourquoi certaines installations semblent propres mais restent refusées au moment du contrôle.
Les non-conformités qui reviennent le plus souvent
Je retrouve presque toujours les mêmes erreurs, et elles ont rarement une seule conséquence. Une non-conformité peut retarder le raccordement, provoquer un refus du dossier, ou simplement rendre la maintenance pénible pendant des années.
- Absence ou mauvais choix de protection de découplage, ce qui bloque le passage au réseau.
- Mauvaise mise à la terre des masses ou schéma de liaison à la terre incohérent avec l’architecture réelle.
- Câbles DC sous-dimensionnés, cheminements trop exposés ou connecteurs incompatibles entre eux.
- Repérage incomplet des circuits, particulièrement sur les extensions ou les remplacements d’onduleur.
- Documents techniques manquants, notamment les certificats de l’onduleur et les schémas unifilaires lisibles.
- Mélange entre partie existante et partie neuve dans un dossier de rénovation, ce qui brouille le contrôle.
Le cas le plus coûteux est souvent le plus banal: une installation qui produit correctement mais qui n’a pas été pensée pour être contrôlée. À ce stade, corriger une étiquette ou un certificat prend quelques minutes; corriger une configuration de terre, un découplage mal choisi ou un câblage incohérent peut prendre beaucoup plus de temps.
Mon conseil est simple: plus le chantier est petit, plus le risque est grand de sous-estimer ces détails. Ils sont précisément ceux que le contrôle fait remonter en premier.
Comment traiter une installation existante ou une extension
La rénovation photovoltaïque est un terrain à part. Lorsqu’on ajoute des modules, qu’on change d’onduleur ou qu’on modernise une installation ancienne, il ne suffit pas de garder ce qui marche. Il faut distinguer clairement la partie existante de la partie neuve, parce que le dossier de conformité doit montrer ce qui a été modifié et ce qui reste inchangé.
Pour un contrôle propre, je recommande de raisonner en trois cas.
- Installation conservée sans modification de fond: on vérifie la cohérence d’ensemble, mais le point critique reste l’état réel des protections et du repérage.
- Extension de puissance: il faut recalculer les protections, contrôler les sections et vérifier que le nouvel onduleur s’intègre sans créer de déséquilibre côté AC ou DC.
- Ajout d’une batterie ou d’une fonction secourue: on bascule vers un autre cadre technique, avec des exigences supplémentaires et des tests plus exigeants.
Dans les projets résidentiels, le point le plus sous-estimé reste la cohabitation entre ancien tableau et nouveau générateur. Une installation peut être acceptable d’un côté et mal intégrée de l’autre, surtout si l’on a fait une rénovation rapide sans remise à plat des schémas. C’est là que le diagnostic apporte de la valeur: il évite de confondre “installé” et “validé”.
Cette logique de mise à jour est encore plus importante quand on vise l’autoconsommation avec surplus, car le raccordement au réseau devient un élément du projet à part entière.
Ce que je conseille pour sécuriser le contrôle et le raccordement
Si je devais résumer la méthode la plus robuste, je dirais qu’elle tient en quatre gestes simples: figer le périmètre, documenter le schéma, vérifier les certificats et anticiper le contrôle avant la pose finale. C’est moins spectaculaire qu’un discours commercial, mais c’est ce qui réduit vraiment les retours arrière.
- Faire valider le schéma unifilaire avant de poser les équipements définitifs.
- Conserver les certificats des onduleurs, protections et modules au même niveau que les factures.
- Vérifier la cohérence entre le dimensionnement du champ PV et la capacité d’injection prévue.
- Prévoir dès le départ l’étiquetage, l’accès aux coupures et le repérage des organes de sécurité.
- En rénovation, photographier l’existant avant modification pour prouver ce qui relève du neuf.
