EN 50549 - Raccordement en France - Évitez les erreurs !

Denis Gerard 31 mars 2026
Un technicien en 50549, portant un gilet de sécurité, note des informations sur un presse-papiers bleu devant des panneaux solaires.

Table des matières

La norme européenne EN 50549 encadre le raccordement des installations de production qui travaillent en parallèle avec le réseau public, qu’il s’agisse de photovoltaïque, de batteries ou d’autres générateurs distribués. En France, elle devient très concrète dès qu’il faut choisir le bon onduleur, régler la protection de découplage et constituer un dossier recevable par le gestionnaire de réseau. Je passe ici en revue son périmètre, ses conséquences réglementaires et les points de diagnostic qui font vraiment la différence sur un projet.

Les points essentiels à retenir avant un raccordement

  • La série NF EN 50549 s’applique aux centrales raccordées en parallèle au réseau de distribution, avec une partie dédiée à la basse tension et une autre à la moyenne tension.
  • En France, le cadre européen est complété par des paramètres nationaux, des prescriptions du gestionnaire de réseau et des exigences documentaires précises.
  • Un diagnostic sérieux vérifie la protection de découplage, la capacité réactive, le mode de fonctionnement en secours et la cohérence des réglages sur site.
  • Les certificats de conformité et les essais selon NF EN 50549-10 sont devenus des pièces attendues dans les dossiers de raccordement.
  • Les dossiers bloquent surtout quand la preuve de conformité du matériel est incomplète ou quand les réglages ne correspondent pas à l’installation réelle.

Ce que couvre la norme et ce qu'elle ne couvre pas

La série NF EN 50549 définit les exigences techniques pour les centrales de production destinées à être raccordées en parallèle à un réseau de distribution public. La partie 1 vise la basse tension, la partie 2 la moyenne tension, et le cadre va jusqu’aux installations de type B incluses. En pratique, la norme ne parle pas seulement de « brancher un onduleur » : elle encadre le comportement de l’installation vis-à-vis du réseau, notamment en cas de variation de tension, de fréquence ou de perte d’alimentation.

Je souligne souvent un point mal compris : cette norme ne remplace pas les règles locales ni les autres textes français. Elle sert de base commune, mais le paramétrage final dépend aussi du niveau de tension, du gestionnaire de réseau et des prescriptions nationales. C’est précisément ce mélange entre standard européen et adaptation locale qui explique pourquoi deux dossiers très proches peuvent avoir des exigences documentaires différentes.

Elle sert aussi de référence pour démontrer la conformité au règlement européen (UE) 2016/631, dit code des générateurs, mais elle ne couvre pas tout le projet électrique. Dès qu’il y a un schéma de secours, du stockage ou une logique d’autoconsommation avec injection, il faut regarder en parallèle les prescriptions de raccordement, les protections du site et la manière dont l’installation se comporte hors présence du réseau.

Autrement dit, je traite la norme comme un socle technique, pas comme une validation automatique. C’est cette nuance qui permet d’éviter les mauvaises surprises au moment du contrôle final.

Comment elle s'applique en France selon le niveau de tension

En France, le raccordement ne se lit pas uniquement à travers la norme européenne. Le document national de paramètres, les prescriptions du gestionnaire de réseau et l’arrêté français de raccordement complètent le cadre. Ce que je regarde d’abord, c’est le niveau de tension réel du point de livraison et la puissance installée, parce que c’est lui qui oriente le dossier, les essais et les pièces à fournir.

La FD C11-519-11 fixe les paramètres français utilisés pour la partie basse tension de la norme, et rappelle aussi que les producteurs doivent respecter l’arrêté du 9 juin 2020 relatif aux prescriptions techniques de conception et de fonctionnement pour le raccordement aux réseaux d’électricité. C’est un détail qui compte : en France, la conformité ne se joue pas seulement sur le matériel, mais sur l’alignement entre la norme, le site et les valeurs de réglage retenues.

Situation Référence principale Ce que je vérifie en priorité Point d’attention concret
Basse tension, cas le plus courant en bâtiment NF EN 50549-1/A1 Onduleur, découplage, paramètres réseau, capacité réactive Le certificat doit correspondre au modèle exact installé, pas à une famille de produits voisine
Moyenne tension NF EN 50549-2 Coordination de protection, comportement en défaut, logique d’exploitation Le dossier devient plus contractuel et l’étude de raccordement est généralement plus lourde
Installation avec stockage ou mode secours Base NF EN 50549, plus règles du site Comportement en îlot, retour réseau, continuité de la liaison à la terre Un mode autonome mal géré peut rendre l’installation conforme sur le papier, mais inacceptable en exploitation

Chez Enedis, la référence de raccordement en basse tension reste limitée par la puissance installée, avec un changement de logique au-delà de 250 kVA. Dans la pratique, cela veut dire que les projets de petite et moyenne puissance ne se traitent pas comme les installations plus lourdes, même si la même famille normative est en arrière-plan.

Une fois ce cadre posé, le vrai travail commence dans le diagnostic.

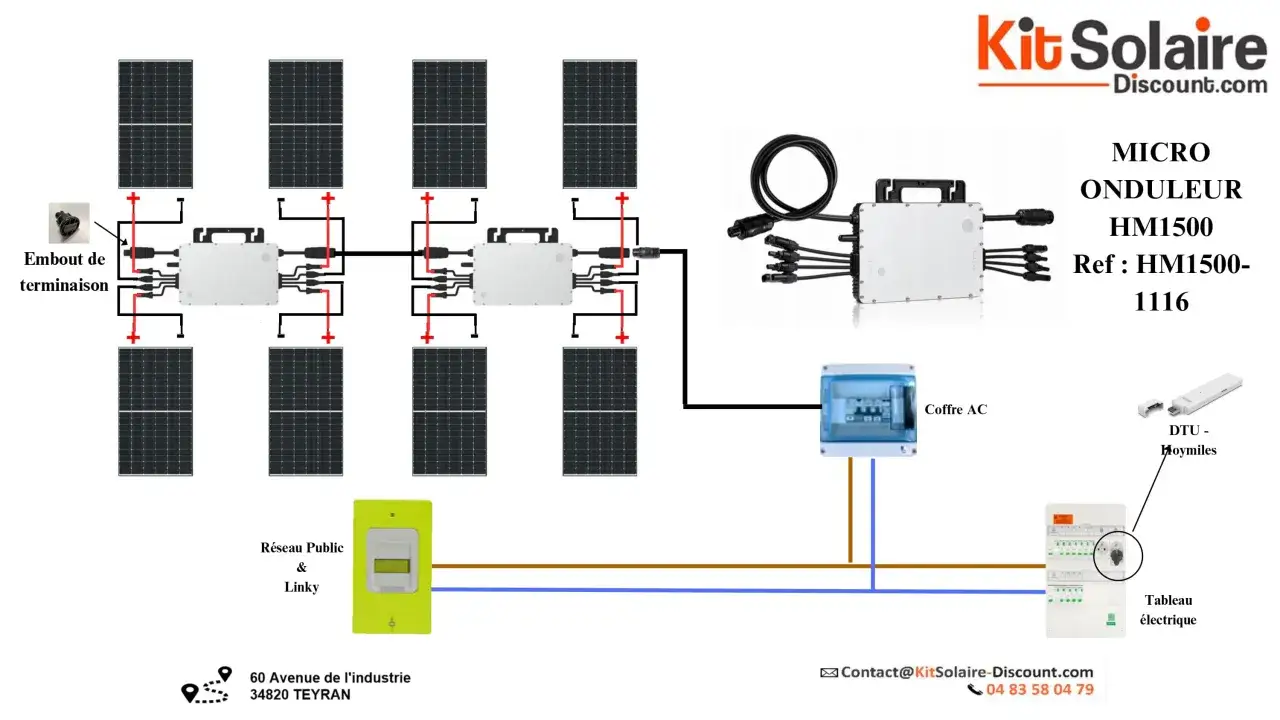

Schéma d'installation solaire avec 8 panneaux, un micro-onduleur HM1500 (ref: HM1500-1116), un coffre AC, un tableau électrique et un compteur Linky.

Ce qu'un diagnostic technique doit vérifier avant le raccordement

Je ne considère pas un diagnostic de raccordement comme une simple vérification visuelle. Il faut confronter le schéma unifilaire, les réglages constructeur et les conditions de site aux exigences de protection et de fonctionnement. C’est souvent là que se joue la différence entre un dossier fluide et un dossier qui revient trois fois pour complément.

  • Le type exact de générateur : onduleur photovoltaïque, micro-onduleur, système avec batterie, ou combinaison de plusieurs modules. Le niveau d’exigence n’est pas traité de la même manière si plusieurs technologies cohabitent dans la même installation.
  • La protection de découplage : intégrée à l’onduleur ou assurée par un relais externe. Je vérifie les seuils de tension et de fréquence, le comportement au défaut et la logique de reconnexion après retour du réseau.
  • La capacité réactive : certaines installations doivent pouvoir fournir ou absorber de la puissance réactive. Si le réglage n’est pas cohérent avec le site, le matériel peut être bon mais le raccordement restera contestable.
  • Le mode de fonctionnement en secours : dès qu’une installation peut alimenter des circuits en absence du réseau, il faut contrôler qu’il n’existe aucun risque de réalimentation du réseau public et que la liaison à la terre reste maîtrisée à chaque étape.
  • Le comportement en triphasé : sur certaines configurations, la surveillance de la tension doit être cohérente avec le conducteur de neutre. C’est un point qui paraît secondaire jusqu’au moment où la mise en service échoue pour une incohérence de câblage.
  • L’adéquation entre le site et l’équipement : un onduleur certifié en usine peut devenir problématique si le contexte réel du bâtiment, des protections ou du câblage ne correspond pas à son domaine d’emploi.

Le point le plus souvent négligé est simple : la conformité ne se limite pas au matériel. Elle inclut la manière dont il est paramétré, installé et exploité sur le site réel. C’est d’autant plus vrai dans les bâtiments rénovés, où l’existant impose parfois des compromis que la fiche produit ne raconte pas.

Quand ce diagnostic est sérieux, il prépare naturellement le dossier documentaire. C’est justement ce dossier qui permet de prouver que les contrôles ne sont pas seulement théoriques.

Les documents qui sécurisent le dossier

Pour moi, un bon dossier de raccordement est d’abord un dossier lisible. Il doit montrer que le matériel est conforme, que les essais existent et que les réglages sont cohérents avec l’installation. Dans les formulaires Consuel, la conformité à NF EN 50549-10 est demandée comme preuve d’essai, avec une montée progressive des exigences : à partir du 1er janvier 2025 pour les installations de production de plus de 36 kVA, puis à partir du 1er janvier 2026 pour celles de 36 kVA ou moins.

Pièce Pourquoi elle compte Ce que je veux y retrouver
Certificat de conformité de l’onduleur ou du générateur Il prouve que le matériel appartient bien au périmètre de la norme applicable La référence exacte du modèle, la version de norme visée et, si besoin, une traduction française exploitable
Rapport ou attestation liée à NF EN 50549-10 Elle montre que les exigences ne sont pas seulement déclaratives mais vérifiées par essai Le périmètre des tests, le modèle testé et la cohérence avec le matériel réellement posé
Schéma unifilaire Il permet de comprendre le chemin de l’énergie et la position des protections Les départs, les points de découplage, le raccordement au réseau et les éventuels modes secours
Notice de réglage ou fiche de paramétrage Elle relie la théorie du certificat à la réalité du site Les seuils de tension, de fréquence, la logique de reconnexion et les limites de puissance
Éléments spécifiques au stockage ou au mode autonome Ils évitent les ambiguïtés sur les scénarios d’exploitation La gestion de l’îlot, la continuité de la terre et l’absence de réalimentation du réseau public

Je recommande aussi de garder le dossier cohérent du début à la fin. Un certificat en anglais non traduit, un modèle d’onduleur qui ne correspond pas au numéro de série installé ou une fiche de réglage différente de celle utilisée sur site suffisent à ralentir tout le processus. Dans un projet bien préparé, ce sont des détails administratifs ; dans un projet mal préparé, ce sont des semaines perdues.

Quand ces pièces manquent, les blocages sont rarement techniques : ils sont documentaires.

Les erreurs qui font perdre du temps

Je vois les mêmes erreurs revenir d’un chantier à l’autre. La plupart ne sont pas spectaculaires, mais elles suffisent à faire trébucher un dossier pourtant sérieux sur le plan électrique.

  • Confondre conformité produit et conformité projet : un onduleur certifié n’efface pas un mauvais schéma de raccordement ou un réglage incohérent avec le site.
  • Utiliser un certificat obsolète ou incomplet : la version de norme, le modèle exact et le périmètre d’essai doivent rester lisibles sans ambiguïté.
  • Oublier la version française des documents : dès qu’un certificat doit être exploité dans un dossier réglementaire, une traduction claire évite des allers-retours inutiles.
  • Négliger la puissance réactive : beaucoup de projets se concentrent sur l’injection active et découvrent trop tard que le réglage réseau attendu n’est pas celui qui a été configuré.
  • Mal traiter le mode secours : un système capable d’alimenter des charges en absence du réseau doit être pensé comme un cas particulier, pas comme une option marketing.
  • Supposer que le “zéro injection” dispense de tout : même sans injection volontaire, la protection, la séparation et le comportement réseau restent à vérifier.

Le piège le plus coûteux n’est pas toujours l’erreur de câblage. C’est souvent le décalage entre ce que l’installateur croit avoir posé, ce que le fabricant a certifié et ce que le gestionnaire de réseau comprend à la lecture du dossier.

Une fois qu’on a identifié ces points faibles, la suite devient beaucoup plus simple à piloter.

Ce qu'il faut verrouiller en 2026 avant la mise en service

En 2026, je conseille de boucler trois choses avant toute mise en service : la conformité du matériel, la cohérence des réglages réseau et la lisibilité du dossier technique. Les délais de transition sont passés, donc un certificat incomplet ou une version obsolète ne passe plus comme un simple détail administratif.

  • Vérifier que l’onduleur ou le générateur porte bien un certificat compatible avec la version française attendue.
  • Contrôler les réglages de découplage, de tension et de puissance réactive sur le site, pas seulement en usine.
  • Préparer un dossier lisible pour le gestionnaire de réseau : schéma, notices, certificats et coordonnées de l’exploitant.
  • Tester les scénarios réels : coupure réseau, retour réseau, mode secours si présent et comportement de l’installation à la reprise.

À mes yeux, la meilleure stratégie est simple : traiter cette norme comme un outil de fiabilisation du projet, pas comme une formalité. Plus le diagnostic est précis en amont, moins le raccordement devient coûteux, lent et imprévisible.

Questions fréquentes

La norme EN 50549 encadre le raccordement des installations de production (photovoltaïque, batteries, etc.) au réseau public de distribution en parallèle. Elle s'applique aux producteurs d'énergie, notamment en basse et moyenne tension, pour assurer la sécurité et la stabilité du réseau.

Un diagnostic technique approfondi permet de vérifier la conformité de l'installation (onduleur, découplage, réglages) avec les exigences de la norme et les spécificités du réseau français. Il prévient les blocages administratifs et techniques, assurant un raccordement fluide et sécurisé.

Un dossier complet doit inclure le certificat de conformité de l'onduleur, le rapport NF EN 50549-10, le schéma unifilaire, et la notice de réglage. Ces pièces prouvent la conformité du matériel et des paramètres aux exigences réglementaires, évitant les retards.

Les erreurs courantes incluent la confusion entre conformité produit et projet, l'utilisation de certificats obsolètes, la négligence de la puissance réactive ou une mauvaise gestion du mode secours. Ces erreurs peuvent entraîner des retards significatifs et des coûts supplémentaires.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags

en 50549
norme en 50549 raccordement france
onduleur photovoltaïque en 50549
conformité en 50549 france
Autor Denis Gerard
Denis Gerard
Je m'appelle Denis Gerard et je suis un analyste de l'industrie passionné par la rénovation énergétique, la durabilité et le bâtiment. Fort de plusieurs années d'expérience dans l'analyse du marché de la construction, j'ai développé une expertise approfondie sur les meilleures pratiques en matière de rénovation énergétique et d'optimisation des ressources. Mon approche consiste à simplifier des données complexes pour les rendre accessibles à tous, tout en garantissant une analyse objective et rigoureuse. Je m'engage à fournir des informations précises, à jour et fiables pour aider mes lecteurs à naviguer dans les enjeux de la durabilité dans le secteur du bâtiment. Mon objectif est de contribuer à une meilleure compréhension des solutions innovantes qui peuvent transformer notre habitat et réduire notre empreinte écologique.
