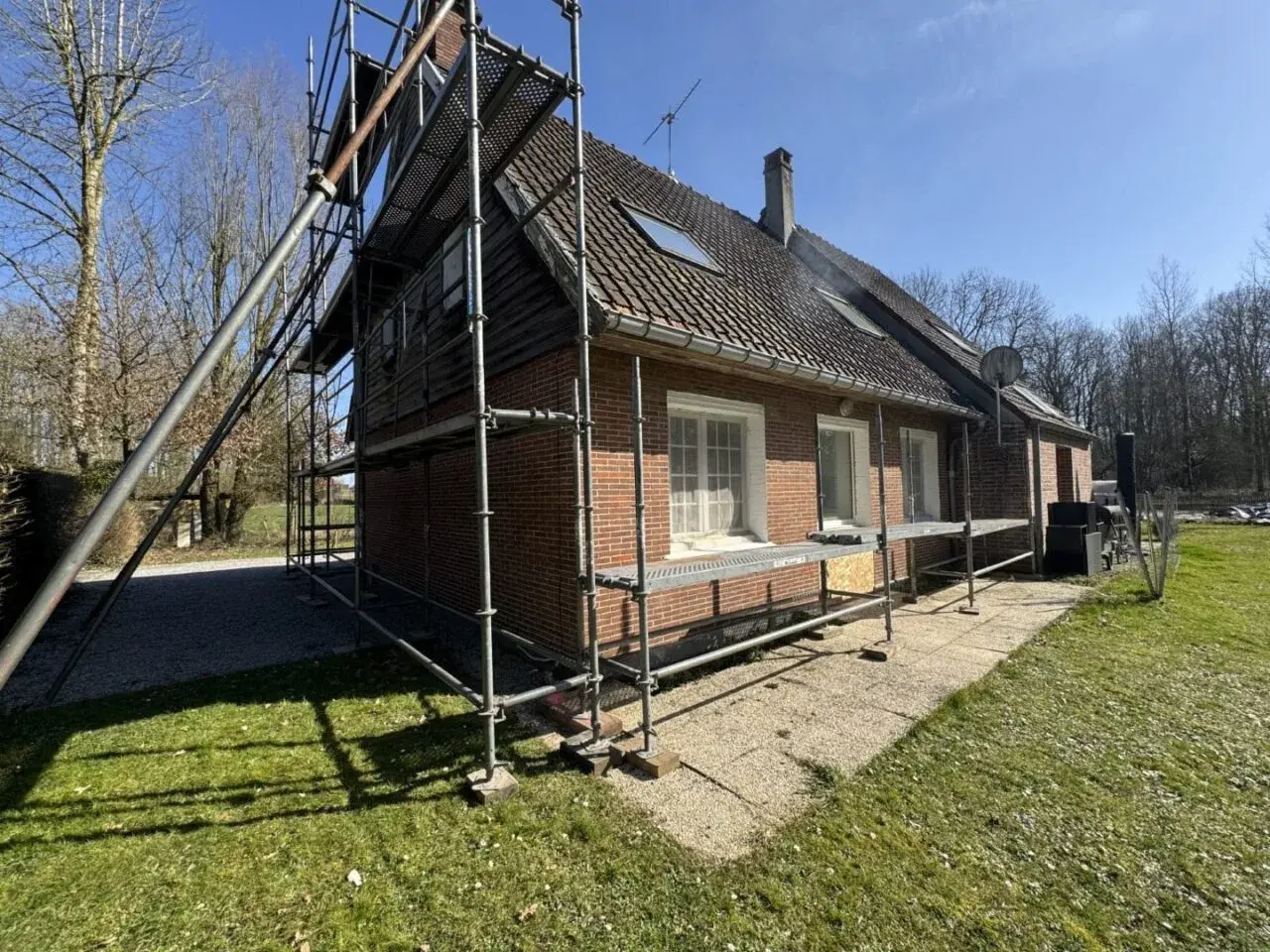

Rénover une maison de ville demande plus de méthode qu’un simple rafraîchissement intérieur. Entre les murs mitoyens, les façades visibles depuis la rue, les risques d’humidité et les contraintes de confort d’été, le bon chantier consiste à hiérarchiser les travaux plutôt qu’à les empiler. Je détaille ici une approche durable, concrète et adaptée au contexte français, avec les arbitrages qui changent vraiment la performance du logement.
Les points clés à retenir avant de lancer le chantier
- Commencez par un diagnostic sérieux : audit énergétique, humidité, ventilation et état de la toiture.
- Traitez d’abord l’enveloppe : toiture, murs exposés, planchers bas et menuiseries avant le chauffage.
- Choisissez des matériaux compatibles avec le bâti ancien : la paroi doit pouvoir gérer l’humidité correctement.
- En France, les aides sont réelles : MaPrimeRénov’ peut financer jusqu’à 80 % de 40 000 €, l’éco-PTZ jusqu’à 50 000 €.
- Ne négligez pas les autorisations : fenêtres, façade et certains ravalements peuvent nécessiter une déclaration préalable.
- Ventilation et chauffage se dimensionnent après l’isolation, pas avant.

Pourquoi une maison de ville se rénove différemment
Dans une maison de ville, la contrainte principale n’est pas seulement énergétique. C’est un ensemble de facteurs qui se superposent : mitoyenneté, accès parfois étroit, façades soumises à l’urbanisme local, surfaces vitrées exposées à la rue et, très souvent, une structure plus ancienne que dans le pavillonnaire récent. Autrement dit, le chantier ne se joue pas seulement sur les matériaux, mais aussi sur la façon de les intégrer sans créer de désordre technique.
Je vois souvent le même piège : on veut améliorer vite le confort, alors on change le chauffage trop tôt ou on remplace les fenêtres sans avoir traité le reste. Dans ce type de logement, les principales pertes se concentrent généralement sur la toiture, les murs exposés, les planchers bas et les menuiseries. Les murs mitoyens, eux, perdent moins vers l’extérieur, ce qui change complètement la logique des priorités.
Il faut aussi penser au confort d’été. En ville, l’îlot de chaleur urbain rend les nuits plus chaudes et les façades ensoleillées plus sensibles à la surchauffe. Une bonne rénovation ne vise donc pas seulement à garder la chaleur en hiver, mais aussi à limiter l’inconfort quand les températures montent. C’est ce qui fait la différence entre un logement simplement “moins gourmand” et un logement réellement agréable à vivre. Cette logique de diagnostic explique justement pourquoi il faut commencer par observer le bâtiment avant de décider des travaux.
Le diagnostic qui évite les mauvaises surprises
Avant de signer un devis, je conseille de distinguer trois niveaux d’analyse. D’abord, le constat visuel : traces d’humidité, fissures, joints fatigués, courants d’air, condensation sur les vitrages, zones froides près des murs ou des plafonds. Ensuite, le diagnostic énergétique : un DPE donne une photographie utile, mais il reste trop court pour construire une stratégie de rénovation cohérente. Enfin, l’audit énergétique, qui permet de bâtir plusieurs scénarios et de voir ce que chaque poste apporte réellement.
Dans une maison de ville ancienne, je regarde toujours la même liste :
- l’état de la toiture et des combles,
- la présence d’humidité dans les murs ou en pied de paroi,
- la qualité du renouvellement d’air,
- les menuiseries et les entrées d’air parasites,
- la logique du chauffage existant,
- et les contraintes administratives liées à la façade ou aux ouvertures.
Si vous visez une rénovation d’ampleur, France Rénov’ impose désormais un rendez-vous personnalisé en amont, puis l’accompagnement par Mon Accompagnateur Rénov’. Ce n’est pas du formalisme pour le principe : sur un chantier urbain, cet appui évite de lancer des travaux incompatibles entre eux ou mal dimensionnés. Et si votre objectif est d’atteindre un vrai saut de performance, il faut viser le bon enchaînement dès le départ. C’est précisément ce qui rend la phase suivante décisive.
L’ordre des travaux qui donne le plus de résultat
Les retours TREMI de l’ADEME montrent que le budget moyen de rénovation par logement se situe autour de 11 750 €, avec des postes souvent lourds sur la toiture (6 400 € en moyenne) et les ouvertures (6 100 €). Autre enseignement utile : les rénovations qui permettent un gain d’au moins deux classes énergétiques touchent en moyenne 3,4 postes de travaux. C’est une bonne manière de rappeler qu’un geste isolé donne rarement le meilleur résultat.
| Priorité | Ce que je traite | Pourquoi c’est important | Point de vigilance |
|---|---|---|---|
| 1 | Toiture et combles | Ce sont souvent les pertes les plus fortes, et le gain de confort d’été est immédiat. | Vérifier la gestion de la vapeur d’eau et les raccords avec les murs. |
| 2 | Murs exposés et planchers bas | On limite les ponts thermiques, c’est-à-dire les zones de fuite de chaleur aux jonctions. | Ne pas enfermer une paroi humide dans un système trop fermé. |
| 3 | Menuiseries | Utile si les fenêtres sont en simple vitrage, déformées ou très fuyardes. | Le remplacement peut modifier la façade et demander une autorisation. |
| 4 | Ventilation | Indispensable après l’isolation pour évacuer l’humidité et maintenir un air sain. | Le système doit être compatible avec la place disponible. |
| 5 | Chauffage et régulation | On dimensionne enfin l’équipement sur les besoins réels, pas sur l’ancien confort perdu. | Un appareil trop puissant coûte plus cher et fonctionne moins bien. |
Je préfère toujours une logique par lots cohérents plutôt qu’un empilement d’interventions. En ville, c’est souvent la seule manière d’éviter les reprises coûteuses et les chantiers interminables. Et dès qu’on touche aux parois, le choix des matériaux devient aussi important que l’ordre des travaux.
Des matériaux durables qui respectent les murs anciens
Sur une maison de ville ancienne, je me méfie des solutions qui bloquent totalement les transferts d’humidité sans étude préalable. L’ADEME rappelle qu’en bâti ancien, les matériaux doivent permettre l’évacuation de l’humidité par une régulation naturelle de l’hygrométrie. C’est un point central : une paroi qui respire mal peut finir par se dégrader, même si la performance thermique semble bonne sur le papier.
| Solution | Intérêt principal | Quand je la privilégie |
|---|---|---|
| Fibre de bois | Bon compromis entre isolation, déphasage d’été et confort acoustique. | Combles, rampants, doublages avec besoin de confort estival. |
| Ouate de cellulose | Solution sobre en carbone, performante en comble et en caisson fermé. | Toiture, planchers de combles, rénovation avec contraintes de budget. |
| Liège expansé | Très stable, intéressant face à l’humidité et aux points singuliers. | Pieds de murs, sols, zones techniques ou supports délicats. |
| Chanvre et chaux | Compatible avec la logique des murs perspirants et des enduits minéraux. | Maçonnerie ancienne, correction thermique légère, finition respirante. |
Le mot-clé ici, c’est compatibilité hygrothermique : cela signifie que l’isolant, l’enduit et la paroi doivent travailler ensemble sans piéger l’eau dans le mur. Je rappelle aussi un point souvent sous-estimé : le pare-vapeur n’est pas un accessoire, c’est une couche technique qui bloque ou limite la migration de vapeur d’eau. Mal posé, il peut faire plus de dégâts qu’il n’en évite. Une fois cette logique comprise, on peut traiter le sujet le plus négligé des rénovations urbaines : l’air.
Ventiler correctement après avoir isolé
Dès qu’on rend un logement plus étanche, la ventilation devient non négociable. Sans renouvellement d’air, l’humidité grimpe, les odeurs stagnent et les performances réelles chutent. Dans une maison de ville, où l’espace pour les gaines est souvent limité, le système doit être choisi avec pragmatisme, pas avec fantasme technique.
| Système | Atout | Limite en rénovation |
|---|---|---|
| VMC simple flux hygroréglable | Plus simple à intégrer, coût et maintenance généralement plus raisonnables. | Ne récupère pas la chaleur de l’air extrait. |
| VMC double flux | Récupère une partie de la chaleur de l’air vicié, ce qui améliore le rendement global. | Réseaux de gaines encombrants, pose plus complexe, entretien plus exigeant. |
L’ADEME précise que la VMC double flux est séduisante, mais qu’elle reste complexe à installer en rénovation, surtout parce que les gaines demandent de la place et que les filtres doivent être changés 1 à 2 fois par an. C’est exactement pour cela que je la recommande seulement quand le chantier s’y prête vraiment. Dans un volume compact, une VMC simple flux bien pensée vaut souvent mieux qu’une solution surdimensionnée et mal intégrée. Et une fois l’air maîtrisé, le vrai sujet devient presque toujours le financement.
Budget, aides et autorisations à prévoir en France
Pour cadrer le budget d’une rénovation durable, je garde deux repères simples. D’abord, les ordres de grandeur observés : les rénovations complètes engagées par les ménages français tournent en moyenne autour de 11 750 € par logement, avec des postes lourds quand il faut refaire la toiture ou les menuiseries. Ensuite, les aides disponibles, qui peuvent transformer un projet trop ambitieux en opération réaliste.
| Dispositif | Ce qu’il faut retenir en 2026 |
|---|---|
| MaPrimeRénov’ pour une rénovation d’ampleur | Jusqu’à 80 % de 40 000 €, avec un gain minimal de 2 classes DPE, au moins deux gestes d’isolation et un accompagnement obligatoire. |
| Éco-PTZ | Jusqu’à 50 000 € sur 20 ans maximum, sans condition de revenus, cumulable avec MaPrimeRénov’. |
| Aides locales | Communes, départements et régions peuvent compléter le financement selon les travaux éligibles. |
| TVA à taux réduit | Peut s’appliquer sur certains travaux de rénovation énergétique, sous conditions. |
Sur le plan administratif, il faut aussi être vigilant. Changer des fenêtres, des volets ou une porte donnant sur l’extérieur nécessite généralement une déclaration préalable de travaux. Même logique si vous modifiez l’aspect extérieur de la façade par une nouvelle couleur ou des matériaux différents. En revanche, un ravalement à l’identique est en principe dispensé, sauf en secteur protégé ou si la commune a prévu des règles particulières. Dans une maison de ville, ce point est loin d’être secondaire, parce qu’un détail de façade peut bloquer le calendrier du chantier si on l’oublie au départ. Et ce sont souvent ces oublis qui coûtent le plus cher.
Les erreurs que je vois le plus souvent en tissu urbain
- Changer le chauffage avant d’isoler : l’équipement sera mal dimensionné et rarement rentable.
- Isoler sans traiter l’humidité : on cache le problème au lieu de le résoudre.
- Choisir un système trop étanche sur une paroi ancienne : le mur peut se dégrader à moyen terme.
- Négliger le confort d’été : une maison bien chauffée mais invivable en juillet reste une mauvaise rénovation.
- Oublier les contraintes de chantier : accès, échafaudage, stationnement, bruit et voisinage pèsent beaucoup plus en ville.
- Signer sans vérifier les autorisations : la façade et les menuiseries sont souvent les points de blocage.
Le vrai risque n’est pas de faire “trop”, mais de faire dans le mauvais ordre. Une rénovation urbaine réussie protège le bâti, améliore la qualité de l’air, réduit les factures et reste réparable dans le temps. C’est ce qui la rend durable, au sens plein du terme. Il me reste donc à dire, très simplement, ce que je ferais en premier si le chantier démarrait demain.
Le plan que je retiendrais pour une maison de ville durable
Si je devais prioriser un chantier, je commencerais par un audit et un repérage précis des humidités, puis je traiterais la toiture et les parois les plus exposées. Ensuite seulement, je choisirais les menuiseries, la ventilation et le chauffage, avec un dimensionnement adapté aux besoins réels du logement. Cette séquence évite l’erreur classique du “bon équipement posé au mauvais moment”.
Je vérifierais aussi, avant le premier devis, les aides mobilisables, les éventuelles autorisations d’urbanisme et les contraintes de façade. Dans les faits, c’est souvent là que se joue la qualité d’un projet : pas dans la promesse la plus spectaculaire, mais dans l’enchaînement le plus logique. Les rénovations qui fonctionnent vraiment sont celles qui gardent les murs sains, l’air maîtrisé et le budget sous contrôle. C’est ce mélange de sobriété, de cohérence et de précision qui fait la différence sur dix ans, pas seulement sur la première facture.
