L’ordre des travaux décide souvent de la réussite d’une rénovation. Si l’on traite d’abord l’enveloppe du bâtiment, puis la ventilation et seulement ensuite le chauffage et les finitions, on évite les reprises coûteuses, les ponts thermiques oubliés et les problèmes d’humidité qui apparaissent quelques mois plus tard. Dans une rénovation durable, cette logique est encore plus importante, parce qu’on cherche à réduire à la fois la consommation, l’empreinte carbone et les matériaux jetés inutilement.
Je vais donc partir de l’enchaînement qui fonctionne le mieux sur le terrain, puis montrer les cas où il faut le corriger et les arbitrages concrets qui font la différence entre un chantier correct et une rénovation vraiment cohérente.
Les points à retenir pour avancer sans se tromper
- Commencez par un diagnostic clair du bâti, de l’humidité et des contraintes techniques avant de demander des devis.
- Dans la plupart des maisons, la priorité va à la toiture, puis aux murs, au plancher bas et seulement ensuite au chauffage.
- Ne renforcez jamais l’isolation sans prévoir la ventilation en même temps.
- L’ordre change dans le bâti ancien, en copropriété ou en cas d’humidité, d’amiante ou de travaux structurels.
- Une rénovation durable se joue aussi dans le choix des matériaux, le réemploi et le tri des déchets.
- En 2026, les aides à la rénovation d’ampleur imposent un gain minimal de 2 classes DPE et une vraie logique de projet.
Commencer par le diagnostic, pas par le premier lot de devis
Je commence toujours par un état des lieux sérieux. Le bon réflexe, c’est de distinguer ce qui relève du thermique, du sanitaire et du structurel. Un logement peut avoir besoin d’isolant, mais aussi d’un traitement de l’humidité, d’une reprise de toiture ou d’un simple recalage de ventilation: si on mélange tout, on perd le fil et on dépense mal.
Pour un projet global, un audit énergétique est la base la plus robuste; pour un chantier plus simple, je demande au minimum une lecture claire des déperditions, des points d’infiltration et des contraintes du bâti. Le service public France Rénov’ conseille d’ailleurs de prendre ce temps avant les devis, parce qu’un bon ordre de travaux dépend d’abord de l’état réel du logement, pas d’une logique de catalogue.- Thermique pour repérer les principales pertes de chaleur et les zones froides.
- Humidité pour vérifier l’origine des infiltrations, des condensations ou des remontées capillaires.
- Structure pour s’assurer que la toiture, les murs et les planchers peuvent recevoir les nouveaux systèmes.
- Santé et sécurité pour identifier les matériaux à risque dans les logements anciens, comme l’amiante ou le plomb.
- Compatibilité des lots pour éviter de refaire deux fois le même endroit à quelques semaines d’intervalle.
Une fois cette base posée, on peut classer les lots dans un ordre qui évite les reprises. C’est là que la séquence technique devient utile.

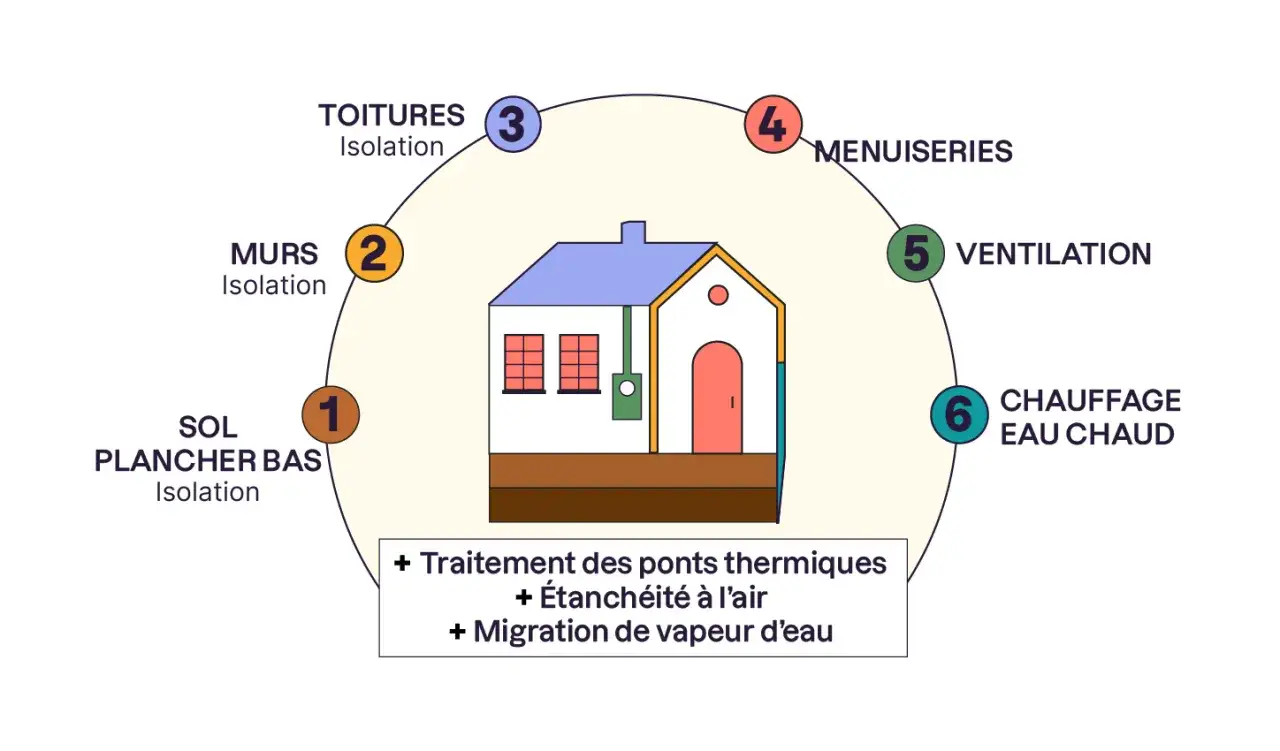

La séquence la plus fiable pour une maison
Dans la plupart des cas, je suis une logique simple: on traite d’abord ce qui protège le bâtiment, ensuite ce qui renouvelle l’air, puis ce qui produit la chaleur. L’ADEME recommande de commencer par l’isolation de l’enveloppe avant de toucher au chauffage, parce qu’un système neuf ne compense jamais des fuites mal traitées. C’est aussi pour cela que les combles passent souvent en premier: leur isolation peut représenter jusqu’à 30 % d’économies d’énergie.| Ordre | Travaux à viser | Pourquoi ils passent avant la suite | Risque si on inverse |
|---|---|---|---|
| 1 | Toiture et combles | La chaleur monte et s’échappe très vite par le haut du logement. | Le nouveau chauffage sera sous-dimensionné ou surconsommateur. |
| 2 | Murs extérieurs | Ils stabilisent la température intérieure et réduisent l’effet de parois froides. | On garde des zones inconfortables et des ponts thermiques importants. |
| 3 | Plancher bas | Indispensable quand le logement repose sur vide sanitaire, sous-sol ou terre-plein froid. | Le froid remonte par le sol, ce qui dégrade le confort malgré une bonne toiture. |
| 4 | Menuiseries et étanchéité | À coordonner avec les épaisseurs d’isolant et les futures finitions. | On risque des reprises de tableaux, d’appuis ou d’enduits après coup. |
| 5 | Ventilation | Une maison mieux isolée devient plus étanche à l’air, donc elle doit renouveler l’air mécaniquement. | L’humidité, les odeurs et les polluants s’accumulent. |
| 6 | Chauffage et eau chaude | On dimensionne l’équipement sur des besoins déjà réduits. | On installe souvent un système trop puissant, trop cher ou mal adapté. |
| 7 | Régulation et équilibrage | Thermostat, programmation et réglages affinent le confort et les économies. | Le système performant reste mal exploité. |
| 8 | Finitions | On termine seulement quand les lots “sales” sont derrière nous. | Peintures, sols et habillages sont abîmés ou refaits deux fois. |
Le point le plus souvent mal compris, c’est la ventilation. Une maison mieux isolée devient plus étanche à l’air; sans renouvellement mécanique, l’humidité et les polluants s’accumulent. Si un pare-vapeur est nécessaire, il sert à limiter la migration de vapeur d’eau dans la paroi et doit être prévu avant les finitions.
Cette hiérarchie technique change dès qu’on n’est plus dans une maison standard, et c’est là qu’il faut adapter l’ordre au contexte réel du logement.
Quand l’ordre change selon le logement
Il n’existe pas de séquence universelle. Un appartement, une maison ancienne en pierre, un pavillon des années 1970 ou un logement humide n’obéissent pas au même calendrier. Je préfère toujours ajuster l’ordre plutôt que de forcer un chantier “type” qui ne respecte pas le bâtiment.En copropriété
Les parties communes imposent une logique collective: toiture, façade, ventilation, réseaux et parfois fenêtres de toit ou colonnes techniques doivent se coordonner avec les décisions de l’immeuble. Si une façade est programmée à court terme, je reporte souvent certains lots intérieurs pour éviter de refaire des finitions autour d’une paroi qui va bouger ensuite. Dans un immeuble, l’ordre des travaux n’est pas seulement technique; il est aussi juridique et collectif.
Dans le bâti ancien
La pierre, la terre crue ou les murs anciens doivent pouvoir gérer l’humidité sans se retrouver enfermés sous des couches trop étanches. Ici, je regarde le comportement hygrothermique du logement, c’est-à-dire la manière dont la chaleur et l’humidité circulent dans les parois. Sur ce type de bâti, une isolation mal choisie peut créer plus de dégâts qu’elle n’en résout, surtout si elle bloque le séchage naturel des murs.
Lire aussi : Rénovation durable - Évitez les erreurs, optimisez votre budget
Quand il y a de l’humidité, de l’amiante ou des reprises structurelles
On traite toujours la cause avant l’habillage. Si une fuite, une toiture défaillante ou une ventilation insuffisante est à l’origine d’une humidité persistante, l’isolation ne doit pas servir de cache-misère. Même logique pour les matériaux à risque: dans un logement ancien, le diagnostic amiante ou plomb peut déplacer l’ordre et le calendrier, parce qu’il conditionne les démolitions, les percements et parfois le choix des entreprises.
Une fois l’ordre adapté au bâtiment, il reste une question qui compte autant que la performance: comment rénover proprement, avec moins d’impact et de déchets.
Rénover durablement sans sacrifier la qualité du chantier
Pour moi, une rénovation durable ne se limite pas à réduire la facture de chauffage. Elle doit aussi limiter les émissions, durer dans le temps et éviter de créer des problèmes de santé ou de maintenance. Les matériaux biosourcés, comme le bois ou les fibres végétales, stockent du carbone pendant leur durée de vie; ils sont intéressants quand le support est sain et que la mise en œuvre est maîtrisée.
| Choix durable | Intérêt principal | Point de vigilance |
|---|---|---|
| Isolants biosourcés | Empreinte carbone plus faible et bon confort d’été selon le produit choisi. | Vérifier la sensibilité à l’humidité et la compatibilité avec le bâti. |
| Peintures et colles faibles en COV | Moins de composés organiques volatils dans l’air intérieur. | La ventilation reste indispensable, même avec des produits de bonne qualité. |
| Réemploi de portes, parquets ou sanitaires | Moins de déchets et parfois un coût global plus bas. | Il faut vérifier les dimensions, l’état et la facilité de remise en œuvre. |
| Tri des déchets de chantier | Meilleure valorisation des matériaux et chantier plus propre. | Le tri se prépare avant les travaux, pas au moment où la benne arrive. |
Je regarde aussi la qualité de l’air intérieur. Peintures, colles, vernis et certains revêtements peuvent émettre des COV, surtout les premiers mois. Une bonne ventilation ne corrige pas un mauvais choix de produits, mais elle limite les concentrations et protège le confort sur le long terme.
Enfin, je traite les déchets comme un vrai sujet de conception: si le chantier prévoit du réemploi ou un tri par flux dès le départ, on évite les bennes mélangées, on réduit les coûts de traitement et on garde une cohérence environnementale du début à la fin.
Reste à voir comment tout cela se finance sans casser le calendrier du chantier.
Budget, aides et calendrier en 2026
En 2026, je conseille de verrouiller le financement avant le premier coup de marteau. Pour une rénovation d’ampleur, la logique est précise: gain de 2 classes DPE minimum, au moins deux gestes d’isolation, possibilité de travailler en deux étapes maximum sur 5 ans et accompagnement obligatoire par Mon Accompagnateur Rénov’. Autrement dit, le dossier doit être construit comme un projet complet, pas comme une suite de petites décisions prises au fil de l’eau.
| Outil ou aide | Ce qu’il faut retenir | Quand l’utiliser |
|---|---|---|
| Audit énergétique | Comptez souvent entre 700 € et 1 500 € selon la taille du logement et la complexité du projet. | Dès qu’il y a plusieurs lots ou une rénovation ambitieuse. |
| MaPrimeRénov’ rénovation d’ampleur | Le projet doit viser un saut énergétique d’au moins 2 classes et s’appuyer sur un scénario cohérent. | Quand vous voulez traiter l’enveloppe, la ventilation et les équipements dans une même logique. |
| MaPrimeRénov’ copropriété | Selon l’ampleur du projet, elle peut financer 30 % ou 45 % des travaux, dans la limite de 25 000 € par logement. | Pour les opérations collectives en immeuble. |
| Éco-PTZ et CEE | Ils peuvent compléter le reste à charge, et l’éco-PTZ est cumulable avec MaPrimeRénov’ sur les travaux éligibles. | Quand vous avez besoin d’étaler la dépense sans casser la logique technique. |
Ce que je vois souvent, c’est un projet techniquement bon mais administrativement mal séquencé: devis signés trop tôt, aides déposées après, ou lot chauffage lancé avant que l’isolation soit arbitrée. Le bon ordre administratif suit le bon ordre technique: diagnostic, scénario, comparaison des devis, demande d’aide, puis exécution.
Une fois ce cadre posé, il reste le dernier filtre à appliquer avant de s’engager.
Le dernier arbitrage qui évite les chantiers décevants
Avant de signer, je passe toujours le projet au filtre suivant:
- Un lot crée-t-il une reprise pour le lot suivant ? Si oui, il faut changer l’ordre.
- La ventilation est-elle prévue en même temps que l’isolation ? Si non, le confort peut se dégrader.
- Le choix de matériau respecte-t-il le bâti et sa gestion naturelle de l’humidité ?
- Les devis détaillent-ils les interfaces : trappes, raccords, pare-vapeur, percements, finitions ?
- Le planning prévoit-il le tri, le stockage et la réception des travaux ?
Si ces cinq points sont clairs, l’ordre du chantier est déjà bon dans la grande majorité des cas. Le reste relève surtout de l’exécution, du suivi et de la qualité des artisans. C’est cette discipline-là qui transforme une rénovation en amélioration durable du logement, pas seulement en série de travaux bien intentionnés. Le bon ordre reste simple: diagnostiquer, traiter l’enveloppe, assurer la ventilation, dimensionner les équipements, puis finir proprement. Quand cette logique tient, le chantier coûte moins cher à long terme, consomme moins et vieillit mieux.
