La réglementation française des bâtiments neufs ne se limite plus à limiter la facture de chauffage. Avec la RE2020, il faut aussi anticiper le carbone des matériaux, le confort d’été et la cohérence des choix techniques dès la conception. C’est précisément ce qui change la donne pour un projet résidentiel ou tertiaire, parce qu’un plan efficace sur le papier peut devenir fragile si le permis, les matériaux ou la ventilation sont mal calibrés.
L’essentiel à retenir avant de lancer un projet de construction neuve
- La règle applicable en France métropolitaine est la RE2020, pas une réglementation thermique séparée.
- Elle vise trois axes en même temps: énergie, carbone et confort d’été.
- La conformité se joue sur des indicateurs techniques comme Bbio, Cep, Cep,nr, Icénergie, Icconstruction et DH.
- Une attestation est demandée au permis de construire, puis à l’achèvement des travaux.
- Le DPE existe aussi pour le neuf, mais il n’a pas le même rôle qu’un diagnostic de vente.
RT 2020 ou RE2020, ce qu’il faut comprendre
La formule RT 2020 s’est installée dans le langage courant, mais le texte applicable aux constructions neuves en France métropolitaine est la RE2020. Elle a remplacé la RT 2012 et a élargi le sujet: on ne regarde plus seulement les kilowattheures consommés, on regarde aussi l’empreinte carbone du bâtiment sur l’ensemble de son cycle de vie.
Je vois souvent la même erreur: on traite encore la règle comme une simple affaire d’isolation et de chaudière. En réalité, la RE2020 oblige à penser le bâtiment comme un ensemble cohérent, depuis l’orientation et les protections solaires jusqu’au choix du béton, du bois, de l’acier ou des systèmes techniques.
| Point | RT 2012 | RE2020 | Impact pratique |
|---|---|---|---|
| Logique principale | Performance énergétique | Énergie, carbone et confort d’été | Le projet doit être bon en hiver et supportable en été |
| Approche du bâti | Très centrée sur les consommations | Conception bioclimatique et analyse en cycle de vie | Les matériaux et la forme du bâtiment comptent autant que les équipements |
| Indicateurs | Bbio, Cep, Tic | Bbio, Cep, Cep,nr, Icénergie, Icconstruction, DH | Plus d’objectifs à sécuriser avant le dépôt du permis |
| Risque courant | Projet énergétiquement moyen | Projet conforme sur l’énergie mais trop carboné ou trop chaud l’été | Un bon calcul ne suffit plus si la conception globale est faible |
C’est ce glissement qui explique les objectifs concrets de la réglementation, bien au-delà de la seule question du chauffage.
Les objectifs concrets derrière la réglementation
La RE2020 repose sur des exigences de résultat très lisibles une fois qu’on les traduit en langage de chantier. Je les résume ainsi:
- réduire les besoins du bâtiment grâce à une conception plus passive;
- limiter la consommation d’énergie primaire non renouvelable;
- baisser les émissions liées à l’usage du bâtiment;
- réduire l’impact carbone des matériaux et de la construction;
- maîtriser l’inconfort d’été sans compter automatiquement sur la climatisation.
Le point le plus intéressant, à mes yeux, est le dernier: la réglementation ne récompense pas seulement une maison qui chauffe bien, elle pénalise aussi un bâtiment qui devient pénible à vivre lors des épisodes chauds. C’est une avancée majeure, parce que les vagues de chaleur sont désormais un vrai sujet de qualité d’usage, pas un simple détail de confort.
Autrement dit, un projet peut être performant en hiver et rester insuffisant s’il surchauffe en juillet. C’est là que les indicateurs prennent tout leur sens.
Les indicateurs qui font passer un projet de l’idée au conforme
Dans un dossier RE2020, je regarde toujours les indicateurs ensemble, jamais isolément. Un bâtiment peut très bien corriger un point et se fragiliser sur un autre si la conception n’est pas cohérente dès le départ.
| Indicateur | Ce qu’il mesure | Repère utile |
|---|---|---|
| Bbio | Les besoins bioclimatiques du bâti, avant même les systèmes | Valeurs moyennes de référence: 63 pour une maison, 65 pour du logement collectif, 95 pour des bureaux, 68 pour l’enseignement |
| Cep,nr | La consommation d’énergie primaire non renouvelable | Valeurs moyennes de référence: 55 kWhep/(m².an) pour une maison, 70 pour du collectif, 75 pour des bureaux |
| Cep | La consommation conventionnelle d’énergie primaire | Valeurs moyennes de référence: 75 kWhep/(m².an) pour une maison, 85 pour du collectif et des bureaux |

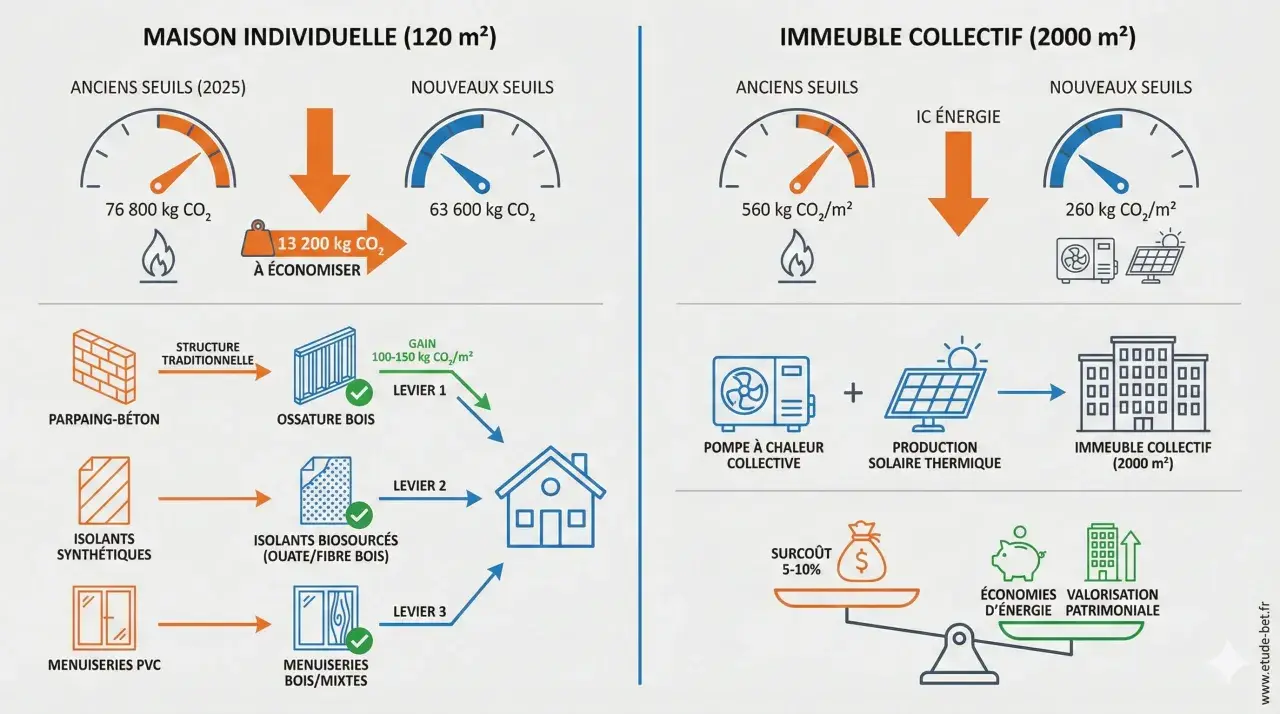

| Icénergie | Les émissions de CO2 liées aux consommations d’énergie | Pour une maison individuelle, le plafond moyen reste à 160 kgCO2/m²; dans le collectif et le tertiaire, les seuils se sont resserrés par paliers |
| Icconstruction | L’impact carbone des matériaux et de la construction | Indicateur central pour arbitrer entre structure, isolation, revêtements et systèmes |
| DH | Le confort d’été, exprimé en degrés-heures d’inconfort | En dessous de 350 °C.h, le confort est jugé bon; au-delà du seuil haut, le bâtiment devient non conforme |
Ces valeurs moyennes ne sont jamais à lire comme des plafonds bruts. Elles sont modulées par la zone climatique, l’altitude, la taille du bâtiment, la présence de combles ou l’exposition au bruit. Dans une maison individuelle, le seuil de confort d’été peut ainsi aller jusqu’à 1 250 ou 1 850 °C.h selon les contraintes extérieures, ce qui montre bien qu’un même projet ne se traite pas de la même façon à Lille, Lyon ou sur le pourtour méditerranéen.
En pratique, je retiens surtout ceci: si le bâti est mal orienté, mal protégé du soleil ou trop dépendant d’un système technique, les autres curseurs deviennent beaucoup plus difficiles à tenir. C’est pour cette raison que la phase de conception vaut plus que la correction en fin de chantier.

Les documents à fournir au permis et à la réception
La réglementation ne vit pas seulement dans les calculs du bureau d’études. Elle se matérialise aussi dans des documents administratifs très concrets, et c’est souvent là que les projets se compliquent si rien n’a été anticipé.
| Moment | Document ou contrôle | Ce qu’il faut vérifier |
|---|---|---|
| Avant le permis de construire | Attestation de prise en compte de la RE2020 | Le projet présenté est compatible avec les exigences énergétiques et environnementales |
| Pendant le chantier | Concordance entre l’étude et la réalité | Les matériaux, les équipements et les données environnementales restent conformes à ce qui a été calculé |
| À l’achèvement des travaux | Attestation jointe à la DAACT | La conformité finale est confirmée sur site et sur documents |
| À la livraison | DPE pour le bâtiment neuf | La performance énergétique théorique du logement ou du bâtiment est formalisée |
Pour cette attestation finale, plusieurs professionnels peuvent intervenir selon le projet: architecte, diagnostiqueur DPE pour certaines maisons individuelles, contrôleur technique agréé, bureau d’études agréé ou organisme de certification. Cette diversité est utile, mais elle impose une chose: choisir très tôt le bon interlocuteur pour éviter les allers-retours en fin de chantier.
Je distingue aussi nettement le DPE du neuf et le diagnostic utilisé dans une vente: le premier documente une construction neuve, le second éclaire la valeur et la performance d’un bien existant. Les deux relèvent du champ des diagnostics, mais ils n’ont ni le même moment ni le même rôle. C’est cette différence qui devient décisive dès qu’on entre dans les cas particuliers.
Les cas particuliers qui méritent un contrôle plus fin
La réglementation semble simple tant qu’on parle d’une maison standard. Elle devient plus subtile dès qu’on sort du modèle classique, et c’est là que beaucoup de maîtres d’ouvrage se trompent.
| Cas | Ce qu’il faut retenir | Pourquoi c’est sensible |
|---|---|---|
| Petites surfaces et certaines extensions | Depuis le 1er janvier 2023, plusieurs configurations relèvent de la RE2020 avec des exigences adaptées; l’extension de maison individuelle entre 50 et 80 m² reste un cas avec exigences de résultat complètes | On ne peut pas appliquer un raisonnement “standard” sans vérifier la surface et la typologie |
| Habitations légères de loisirs | Les règles dépendent de la surface, de la date de fabrication et des démarches d’urbanisme | Le calendrier d’application n’est pas uniforme et les exigences peuvent être alternatives |
| Constructions temporaires | Depuis le 1er juillet 2023, elles entrent dans le champ de la réglementation avec des exigences propres | Un bâtiment provisoire peut être concerné alors qu’il était auparavant en dehors du radar réglementaire |
| Bungalows de chantier à usage de bureaux | Les parties utilisées comme bureaux ou salles de réunion sont soumises à la RE2020 | Le statut “temporaire” ne protège pas un local dès qu’il sert à un usage tertiaire identifié |
| Outre-mer | La RE2020 ne s’applique pas de la même façon; d’autres règles prennent le relais | Il ne faut pas importer un cadre métropolitain dans un territoire où la réglementation est différente |
Je conseille toujours de vérifier ce point avant de figer le dossier: la bonne surface, le bon usage, la bonne date d’entrée en vigueur et le bon périmètre géographique. Une erreur de catégorisation au départ coûte beaucoup plus cher qu’une vérification sérieuse de vingt minutes.
Et si le projet ressemble un peu à un hybride entre logement, bureau et structure temporaire, il faut le traiter comme un dossier à part entière, pas comme une maison “presque classique”.
Les vérifications que je ferais avant de signer un dossier en 2026
En 2026, je ne chercherais pas à “passer juste” la réglementation. Je chercherais à garder une marge, parce que c’est elle qui absorbe les ajustements de chantier, les variantes fournisseurs et les changements de dernière minute.
- Verrouiller la conception bioclimatique avant de parler finitions: orientation, compacité, protections solaires, ventilation naturelle possible.
- Contrôler la cohérence entre étude et exécution: un bon calcul théorique ne résiste pas à des substitutions de matériaux non anticipées.
- Comparer les impacts carbone dès le choix du gros œuvre: structure, isolants, menuiseries et équipements ne pèsent pas pareil.

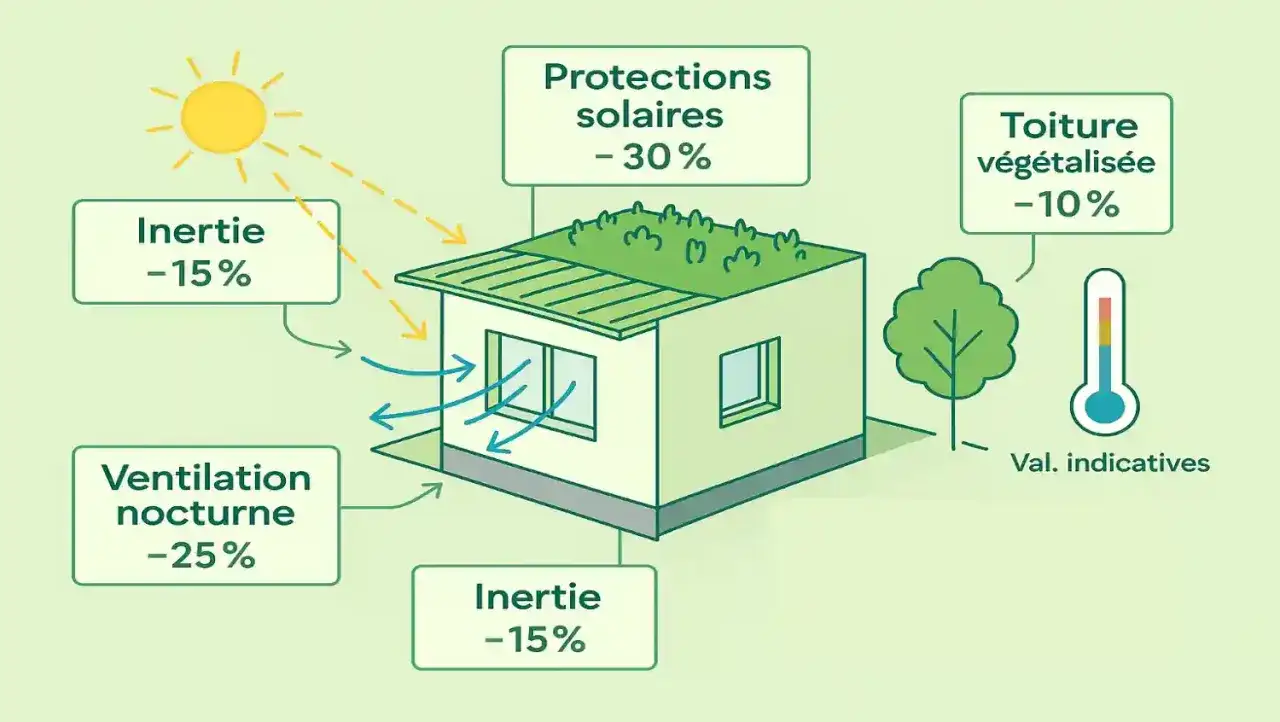

- Prévoir le confort d’été dès les plans: débords de toiture, occultations, inertie, traversée d’air, gestion nocturne.
- Sécuriser les documents de conformité avant la fin de chantier: qui signe, avec quelles preuves, et à quel moment.
Le meilleur réflexe, aujourd’hui, consiste à traiter la RE2020 comme un cadre de conception, pas comme un simple contrôle administratif. Plus un projet est pensé tôt pour l’énergie, le carbone et l’été, moins il dépend de rattrapages coûteux au moment de la réception. Et c’est souvent là que la différence se fait entre un bâtiment simplement acceptable et un bâtiment réellement robuste.
