Consuel panneau solaire - Évitez erreurs et retards de raccordement

Laurent Marchal 10 avril 2026

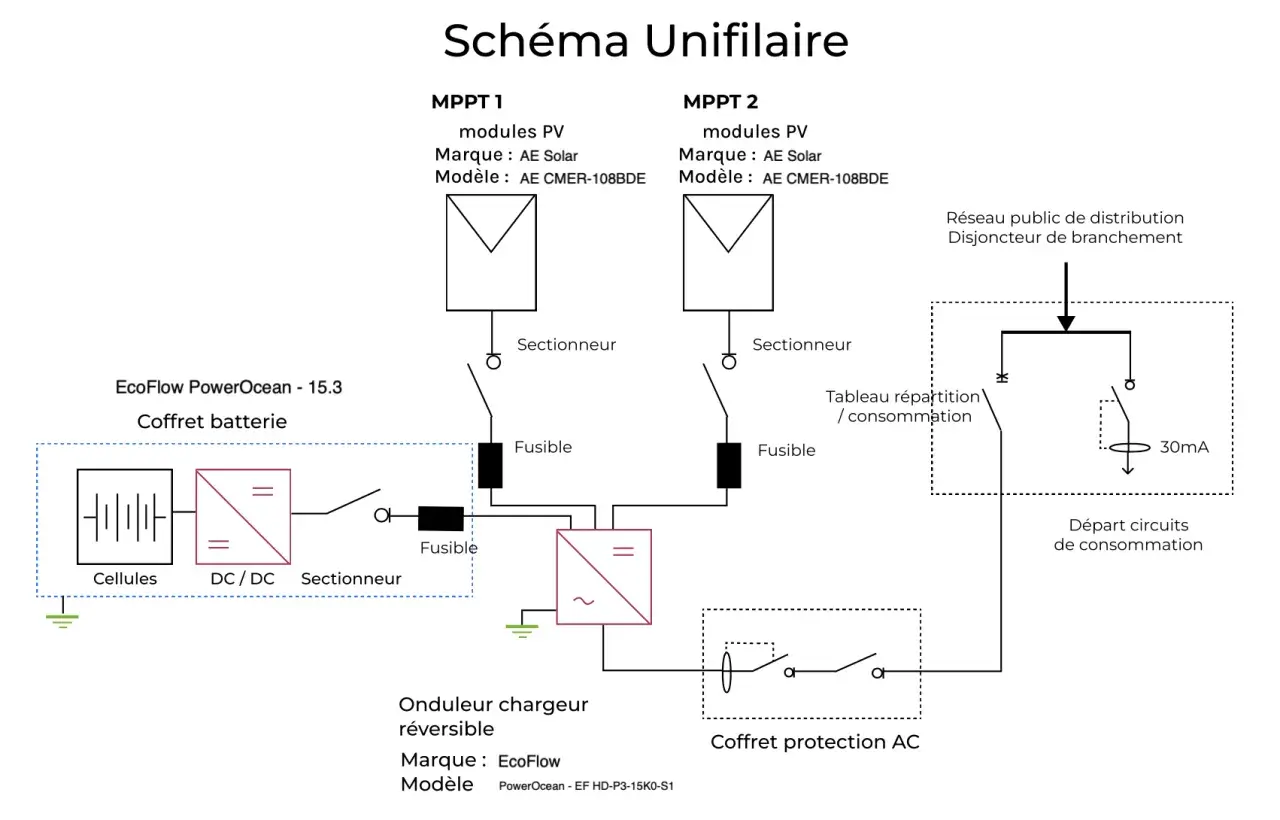

Schéma unifilaire d'une installation solaire avec coffret batterie, onduleur chargeur réversible et tableau de répartition. Ce schéma est essentiel pour le consuel panneau solaire.

Table des matières

Le visa du Consuel n’est pas une simple formalité administrative sur un projet photovoltaïque: c’est souvent l’étape qui conditionne la mise en service, le raccordement et, dans certains cas, la vente du surplus. Je détaille ici quand l’attestation est nécessaire, quelle version choisir selon la configuration, comment enchaîner les démarches avec le raccordement et où se cachent les erreurs qui font perdre du temps. L’idée est de vous donner une lecture claire et opérationnelle, pas un empilement de règles théoriques.

Les points à verrouiller avant la mise en service

  • Le visa du Consuel devient décisif dès qu’une installation photovoltaïque modifie un circuit existant ou ajoute une batterie.
  • Pour la production sans batterie, on parle d’attestation bleue; avec stockage, c’est l’attestation violette.
  • Le dossier technique SC 144 accompagne l’attestation de production, et les anciennes versions ne seront plus acceptées après le 29 juin 2026.
  • La demande de visa doit partir environ 3 semaines avant la date prévue de raccordement.
  • Les retards viennent surtout d’un mauvais dossier, d’un calendrier trop serré ou d’une visite impossible sur chantier.

Quand le visa du Consuel devient indispensable sur un projet photovoltaïque

Sur une installation solaire, je pars d’une règle simple: dès que le projet touche à la sécurité électrique du bâtiment, le visa du Consuel doit être anticipé. C’est particulièrement vrai quand l’onduleur, les protections, le câblage ou le tableau existant sont modifiés, ou lorsqu’une batterie est ajoutée au système.

Dans la pratique, cela couvre la plupart des projets de toiture en autoconsommation, qu’ils injectent le surplus ou non. Même en autoconsommation totale, la logique reste la même si l’installation modifie le circuit existant. Il existe bien une zone plus souple pour certains équipements plug & play déjà assemblés et conformes à la norme applicable, mais je conseille de ne pas présumer de cette dispense sans vérifier la configuration exacte du matériel.

Le bon réflexe consiste à distinguer deux choses: la conformité électrique et le contrat de raccordement. Le Consuel traite la première, Enedis la seconde. Si vous mélangez les deux, vous perdez vite du temps, parce qu’un dossier peut être techniquement prêt mais administratifement bloqué. La suite logique, c’est donc de choisir la bonne attestation avant même de penser au planning de mise en service.

Quelle attestation choisir selon la configuration

Pour le photovoltaïque, le choix est plus simple qu’on le croit, à condition de raisonner par architecture réelle du chantier et non par intention commerciale. Le point clé, c’est la présence ou non d’un stockage par batterie. J’insiste dessus, parce que c’est l’erreur la plus fréquente que je vois dans les dossiers préparés trop vite.
Configuration Attestation Consuel Dossier à joindre Ce qu’il faut retenir
Installation photovoltaïque sans batterie, avec ou sans autoconsommation Bleue SC 144 Une attestation par PDL/PRM et par type d’installation de production.
Installation photovoltaïque avec batterie, avec ou sans autoconsommation Violette SC 144 Le stockage change la nature du dossier et le niveau d’exigence technique.
Projet mixte sur le même point de livraison Selon chaque source de production SC 144 pour chaque configuration concernée PV et éolien, par exemple, ne se traitent pas comme une seule installation.

PDL signifie point de livraison, PRM point de référence et mesure. En clair, c’est le point contractuel où le réseau et votre installation se rencontrent. Si deux technologies différentes partagent le même point, il faut raisonner par type de production, pas par nombre de panneaux.

Autre point à garder en tête en 2026: la transition vers la nouvelle édition de la NF C 15-100 se termine le 29 juin 2026 pour les installations de production. Autrement dit, si votre dossier traîne, je vous recommande de vérifier immédiatement que vous utilisez bien la bonne version du dossier technique SC 144, parce qu’une ancienne référence peut devenir irrecevable très vite.

Cette logique de choix paraît basique, mais elle conditionne tout le reste du calendrier. Une fois la bonne attestation identifiée, le parcours administratif devient beaucoup plus lisible.

Schéma unifilaire d'une installation solaire avec coffret batterie et onduleur chargeur réversible, essentiel pour le consuel panneau solaire.

Le parcours administratif qui évite les allers-retours

Le chemin le plus fluide, à mon sens, consiste à traiter le projet solaire comme une chaîne de validation, et non comme une série de papiers ajoutés à la fin. On gagne du temps quand chaque acteur sait exactement quand intervenir.

  1. Vérifier l’urbanisme. Le Service Public rappelle que, sur toiture, une déclaration préalable de travaux est en principe nécessaire. Sur des panneaux au sol ou des ombrières, le régime dépend de la puissance, de la hauteur et, parfois, du caractère protégé du site.
  2. Choisir l’installateur. Si vous voulez sécuriser les aides ou l’obligation d’achat, l’entreprise doit disposer d’une qualification reconnue. Les références les plus courantes sont QualiPV, Qualibat, Qualifelec ou Certisolis.
  3. Déposer la demande de raccordement. C’est ici que vous choisissez le scénario réel du projet: autoconsommation totale, autoconsommation avec surplus injecté ou injection totale.
  4. Demander le visa Consuel. Le dossier doit partir environ 3 semaines avant la date prévisionnelle de raccordement. L’attestation est remplie par l’auteur des travaux, ou par le maître d’ouvrage s’il réalise lui-même l’installation sous sa responsabilité.
  5. Obtenir la mise en service. Une fois le visa validé, Enedis peut planifier la mise en service et le contrat adapté au projet peut être signé: CAE, CU-I ou CACSI selon le cas.

Pour une autoconsommation totale, la CACSI formalise l’engagement de ne pas injecter sur le réseau. Pour une vente du surplus, le chemin contractuel est différent, parce que l’injection devient une donnée structurante du dossier. Et si l’on garde en tête une seule règle de sécurité, c’est celle-ci: aucune injection avant la mise en service par Enedis.

Je conseille aussi de ne jamais commander la mise en route trop tôt. L’attestation a sa propre temporalité, le raccordement a la sienne, et le chantier a souvent un léger décalage. Quand ces trois horloges ne sont pas synchronisées, le dossier se crispe inutilement.

Les erreurs qui font échouer un dossier solaire

Je vois revenir les mêmes blocages, quel que soit le niveau technique de l’installation. La bonne nouvelle, c’est qu’ils sont presque tous évitables si le dossier est préparé avec méthode.

  • Choisir la mauvaise couleur d’attestation. Une installation avec batterie ne se traite pas comme une installation sans stockage.
  • Oublier le SC 144. Le formulaire de production doit être cohérent avec le schéma réel du chantier, pas avec une version simplifiée dessinée trop vite.
  • Changer l’architecture après coup. Ajouter une batterie, modifier l’onduleur ou revoir les protections sans mettre à jour le dossier est un classique des refus.
  • Utiliser une version obsolète. À mesure que la NF C 15-100 2024 s’impose, les anciens dossiers deviennent progressivement inacceptables.
  • Attendre la fin du chantier pour lancer la procédure. Le Consuel ne sert pas à rattraper un planning, il sert à sécuriser une installation terminée.
  • Laisser le chantier inaccessible lors d’une visite. Une visite annulée ou impossible fait immédiatement glisser le calendrier, et parfois le budget.

Le point le plus sous-estimé reste la cohérence documentaire. Un schéma unifilaire, une puissance annoncée, un type d’attestation et une configuration physique doivent raconter la même histoire. Si un seul élément diverge, le traitement administratif ralentit presque mécaniquement.

Autrement dit, la qualité du dossier compte autant que la qualité des câbles. C’est un détail frustrant, mais c’est souvent ce détail qui décide du délai final.

Combien prévoir en 2026 et où naissent les surcoûts

Le coût du Consuel dépend du type d’attestation, du statut de l’installateur et du lieu du chantier. Les tarifs ont été revalorisés de 0,64 % depuis le 2 septembre 2025, et les montants ci-dessous correspondent aux tarifs professionnels métropole en vigueur pour les formulaires de production les plus courants.

Poste Montant TTC Lecture utile
Attestation bleue, format électronique 201,17 € pour les 3 premiers formulaires Ordre de grandeur de départ pour une production sans batterie côté professionnel.
Attestation bleue, format papier 202,62 € pour les 3 premiers formulaires Un peu plus cher que l’électronique, avec le même rôle administratif.
Attestation violette, format électronique 230,32 € pour les 3 premiers formulaires Le stockage par batterie fait monter le niveau d’exigence, et le prix suit.
Attestation violette, format papier 231,78 € pour les 3 premiers formulaires Le surcoût papier reste modeste, mais il existe.
Visite de chantier après non-conformité 233,62 € TTC Le surcoût le plus évitable, parce qu’il sanctionne un dossier ou un chantier mal préparé.
Seconde visite après chantier inaccessible ou trop peu avancé 141,08 € TTC Un retard de planning peut coûter moins cher qu’une non-conformité, mais il coûte quand même.

Je regarde toujours ce budget de la même façon: le vrai poste coûteux n’est pas l’attestation, mais l’aller-retour supplémentaire. Un chantier bien préparé absorbe le coût de l’attestation sans difficulté; un chantier mal cadré finit par payer la visite de trop, et c’est là que la facture devient irritante.

Le tarif exact peut varier selon la zone du chantier et le profil de l’intervenant, mais ces chiffres donnent une base solide pour 2026. Ils montrent aussi qu’il vaut mieux investir du temps en amont que de compter sur une correction après coup.

En pratique, je conseille de réserver une marge de sécurité dans le calendrier et dans le budget, surtout si votre projet combine toiture, stockage et vente du surplus. C’est le meilleur moyen d’éviter qu’un détail administratif ne fasse dérailler une installation pourtant bien pensée.

Les deux vérifications qui évitent un blocage au moment du raccordement

Si je devais résumer l’expérience de terrain en deux vérifications, je garderais celles-ci: la cohérence du dossier technique et la synchronisation du calendrier. Ce sont elles qui déterminent si le chantier passe rapidement ou s’il se transforme en séquence de corrections.

  • Vérifiez que le dossier décrit exactement l’installation posée. Batterie ou pas, micro-onduleurs ou onduleur central, modification du circuit existant ou non, tout doit correspondre au réel.
  • Synchronisez mairie, Consuel et Enedis. L’urbanisme se traite en amont, le visa se demande avant le raccordement, et la mise en service vient ensuite.
  • Ne sous-estimez pas la date de fin de transition réglementaire. Le 29 juin 2026 est une vraie borne de bascule pour les dossiers techniques de production.
  • Gardez une marge de manœuvre. Si une visite est nécessaire, ou si le chantier doit être corrigé, vous devez encore pouvoir bouger les dates.

Le plus efficace reste de considérer le Consuel comme une pièce centrale du projet photovoltaïque, pas comme un tampon final. Quand l’architecture électrique, les documents et le raccordement avancent ensemble, l’installation est mise en service plus vite et avec moins de friction.

Pour un projet solaire bien mené, je retiens toujours la même discipline: poser d’abord la bonne configuration, choisir la bonne attestation, puis caler le visa et le raccordement dans le bon ordre. C’est ce séquencement, plus que n’importe quel slogan, qui fait gagner du temps et sécurise vraiment l’installation.

Questions fréquentes

Le visa Consuel est indispensable dès que votre installation solaire modifie un circuit électrique existant ou inclut une batterie, couvrant la plupart des projets d'autoconsommation pour garantir la sécurité électrique.

L'attestation bleue est pour les installations photovoltaïques sans batterie. L'attestation violette concerne les systèmes incluant un stockage par batterie, impliquant des exigences techniques plus élevées.

Il est recommandé de déposer votre demande de visa Consuel environ 3 semaines avant la date prévisionnelle de raccordement. Anticiper cette étape évite les retards dans la mise en service de votre installation.

Évitez de choisir la mauvaise attestation (bleue/violette), d'oublier le dossier SC 144, de changer l'architecture après coup, d'utiliser des versions obsolètes ou de lancer la procédure trop tard. La cohérence est clé.

Les tarifs varient: environ 201 € pour l'attestation bleue électronique et 230 € pour la violette électronique. Les surcoûts proviennent surtout des visites supplémentaires dues à des non-conformités ou chantiers inaccessibles.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags

consuel panneau solaire
consuel photovoltaïque quand obligatoire
attestation consuel photovoltaïque
Autor Laurent Marchal
Laurent Marchal
Je m'appelle Laurent Marchal et je suis passionné par la rénovation énergétique et la durabilité dans le secteur du bâtiment. Fort de plusieurs années d'expérience en tant qu'analyste de l'industrie, j'ai consacré ma carrière à étudier et à comprendre les enjeux liés à la transition énergétique. Mon expertise se concentre sur l'optimisation des performances énergétiques des bâtiments, ainsi que sur les solutions innovantes pour réduire l'empreinte carbone. Je m'efforce de simplifier des données complexes afin de les rendre accessibles à tous, tout en garantissant une analyse objective et rigoureuse. Mon approche repose sur une recherche approfondie et une vérification systématique des faits, ce qui me permet de fournir des informations fiables et actuelles. Mon objectif est d'aider les lecteurs à naviguer dans les défis de la durabilité et à adopter des pratiques plus respectueuses de l'environnement dans leurs projets de rénovation.

Partager l'article

Écrire un commentaire
